2016年中国农业科学院的基础设施建设坚持以服务创新工程为主线,瞄准“世界一流农业科研院所”发展目标,按照“规划引领、计划调节、项目支撑”的思路,扎实推进全院基本建设工作,不断提升条件支撑水平。
突出规划引领,科学指导全院基建工作。围绕国家农业科技创新能力条件建设规划要求,以院《“十三五”基本建设规划》为抓手,统筹谋划全院能力条件建设,指导全院设计申报基建项目。2016年,全院共104个项目纳入《全国农业科技创新能力条件建设规划(2016-2020年)》支持,36个项目纳入《农业部直属单位“十三五”基本建设规划》,为“十三五”系统推进世界一流院所条件建设奠定了坚实的基础。
加强制度建设,规范基本建设项目管理。以加强基本建设投入、管理制度体系建设,促进全院基本建设项目管理科学化、规范化。2016制定了院《自有资金基本建设项目管理办法(试行)》《基本建设项目检查、竣工验收标准化示范文本》等一系列制度规范。形成了加强制度建设促规范、加强检查督导促能力、加强绩效评价促效益、加强精准服务促进度的“四加强四促进”工作原则,不断提升基建项目精细化管理水平。

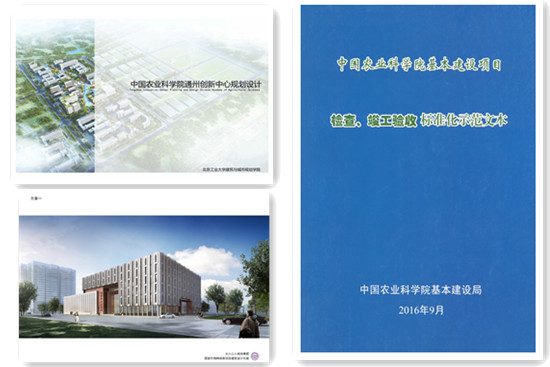

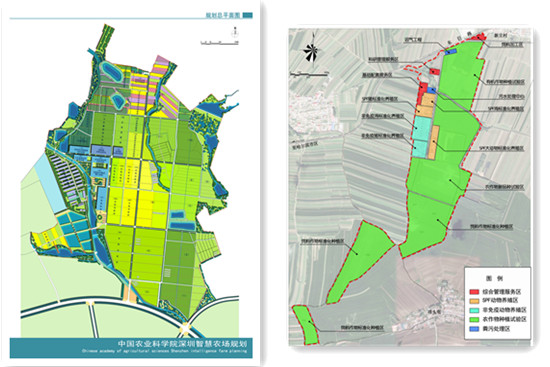

聚焦创新需求,推进重大项目建设。全力抓好通州科技创新中心、重大科研平台建设等重大任务落实,推进重点基建规划项目立项。2016年,国家作物种质库项目初步设计方案获得北京市规划和国土资源管理委员会批复;生物技术研究中心、国家农业高等级实验动物创制、农业重大气象灾害模拟舱、农业科研大数据研究中心等重点规划项目前期工作全面启动。
全面推进重点任务落实,保障科研创新开展。主动调度、加强协调,推动重点任务落实。2016年,全院新增基建项目立项33个,总投资5.18亿元,是“十二五”同期投资规模的1.8倍,有力保障了重点实验室和科学试验基地等条件建设需求。国家畜禽改良中心正式投入使用,哈尔滨高等级生物安全实验室进入安全调试阶段,完成动物营养等3个重点实验室整体搬迁和5个国家工程技术中心、15个农业部综合实验室、19个专业实验室、13个试验站的考核工作。制定了院《重大科研基础设施和大型仪器向社会开放共享的实施意见》,建立了全院重大设施和大型仪器网络平台,构建了开放共享的考评和激励机制。
分享到
院网信息发布与管理
最新动态
- 稻瘟菌核心效应蛋白功能研究助力稻瘟病绿色防控2024-03-28
- 褪黑素具有减肥作用2024-03-28
- [人民政协报] 棉花“癌症”治愈有望2024-03-28
- 甜樱桃果实硬度关键基因找到了2024-03-28
- [科技日报] 智慧灌溉润泽河南新乡2024-03-28
- 盲蝽类害虫综合防治研究得以系统阐述2024-03-28
- 利用关键基因负向调控水稻种子休眠2024-03-27
- [中国科学报] 高抗黄萎病棉花新种质创制成功2024-03-27
- [中国科学报] 植物细胞无机磷可视化高效检测技术实现突破2024-03-27
- [中国科学报] 研究:电化学辅助可实现安全高效的好氧堆肥2024-03-27
